Рекомендации от Производителя по монтажу Лотков и Трапов

1. Общие положения

1.1. Монтаж должен выполняться квалифицированным персоналом с соблюдением строительных норм.
1.2. Перед установкой необходимо проверить изделие на отсутствие повреждений и деформаций.

1.3. Запрещается монтаж деформированных изделий.

2. Подготовка к установке

2.1. Основание под установку должно быть ровным, прочным и очищенным от мусора.
2.2. Необходимо заранее определить отметку чистового пола и положение трапа.

2.3. Подключение к канализационной системе должно быть выполнено с учетом уклонов и герметичности соединений.

2.4. Провести сортировку и выложить лотки и трапы, согласно Схемам Производителя.

2.5. Провести проверку геометрических параметров лотков (длина, ширина, высота, градусы углов и т.д.) и трапов/трапоприямков.

2.6. Перевернуть лотки дном вверх, для выравнивания их базовой полкой относительно пола (пол должен быть максимально ровным!).

2.7. Прихватками соединить секции лотков между собой (не более 10 метров для возможности переворачивания соединенных секций).

2.8. Заполнить базовую полку лотков материалом (раствор, полимерный материал, металл) в зависимости от предполагаемой нагрузки.

2.9. Приварить закладные по обеим сторонам лотка, симметрично по 2 шт. с шагом в один погонный метр (закладные поставляются в комплекте).

2.10. Вкрутить юстировочные опоры к лоткам (поставляются в комплекте).

2.11. Перевернуть сваренные секции лотков с дальнейшей установкой на опоры.

2.12. Прихваченные стыки лотков обварить изнутри без сквозных прожогов, сохраняя герметичность (ВАЖНО!!!).

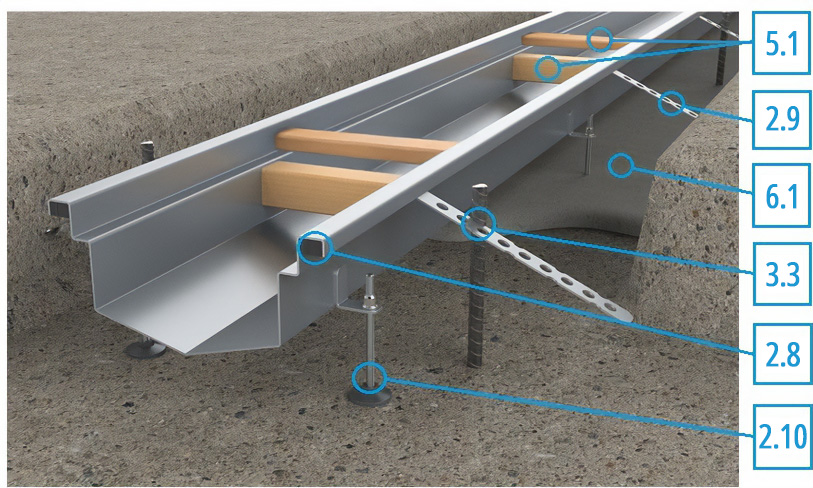

3.Установка и фиксация лотков

3.1. Секции до 10 метров выровнять с другими крупными секциями при помощи. регулируемых опор, и провести их соединение в единую систему.
3.2. Высоту лотков необходимо выставить в соответствие с планом по заливке чистого пола.

3.3. Во избежание сдвига лотков с установленной позиции закрепить их к основанию, на котором они расположены. Возможные варианты:

  1. Точечная заливка бетоном регулируемых опор.
  2. Закрепление лотка к вертикально расположенной арматуре.

4. Установка и фиксация трапа

4.1. Трап устанавливается строго по уровню (горизонтально).
4.2. Перед заливкой необходимо надежно зафиксировать изделие, чтобы исключить:

  • смещение;
  • перекос;
  • всплытие в бетоне.

4.3. Рекомендуется использовать временные крепления или подпорки.

5. Обязательная установка внутренней опалубки

5.1. Перед заливкой бетона ОБЯЗАТЕЛЬНО установить внутрь трапов и лотков временную внутреннюю опалубку (распорки):

-Распорки для решеток должны быть шире самих решеток на 2-5мм.
-Если в лотках предусмотрены распорки заводом изготовителем (из нержавеющей стали, приваренные по сечению ширины лотка), то данные распорки являются транспортировочные и не выполняют задачу по предотвращению сжатия лотков бетоном, необходимо установить дополнительные распорки для лотков.

Дабы исключить сжатие стенок внутрь трапа при заливке бетона, так как это может привести к не возможности установки внутренних комплектующих трапа. В таком случае Производитель снимает изделие с гарантии, доработка комплектующих трапа возможна только на платной основе.

5.2. Опалубка должна:

  • обеспечивать сохранение геометрии изделия;
  • предотвращать сжатие стенок при бетонировании;
  • выдерживать давление бетонной смеси.

5.3. В качестве опалубки допускается использовать:

  • деревянные вкладыши;
  • металлические каркасы;
  • пластиковые формы подходящего размера.

5.4. Опалубка должна плотно фиксироваться внутри трапа, исключая смещение.

6. Бетонирование

6.1. Заливка бетонной смеси должна производиться равномерно, без резких ударных нагрузок. в несколько этапов, с небольшими интервалами, произвести бетонирование лотка.
6.2. Запрещается:

  • сбрасывать бетон непосредственно на изделие с высоты;
  • уплотнять бетон вибратором с упором в стенки трапа.

6.3. При вибрации бетона необходимо избегать контакта виброоборудования с корпусом трапа.

7. Демонтаж опалубки

7.1. Демонтаж внутренней опалубки производится после набора бетоном прочности (не ранее 14–28 дней, в зависимости от условий).
7.2. Удаление должно выполняться аккуратно, без механического воздействия на стенки изделия.

8. Завершающие работы

8.1. После демонтажа опалубки проверить:

  • геометрию трапа;
  • отсутствие деформаций;
  • свободный проход воды.

8.2. При необходимости выполнить очистку изделия от строительного мусора и произвести следующие работы по обустройству пола.

9. Важные предупреждения

  • Отсутствие внутренней опалубки при бетонировании приводит к деформации изделия.
  • Претензии по деформациям, возникшим вследствие нарушения технологии монтажа, не принимаются.

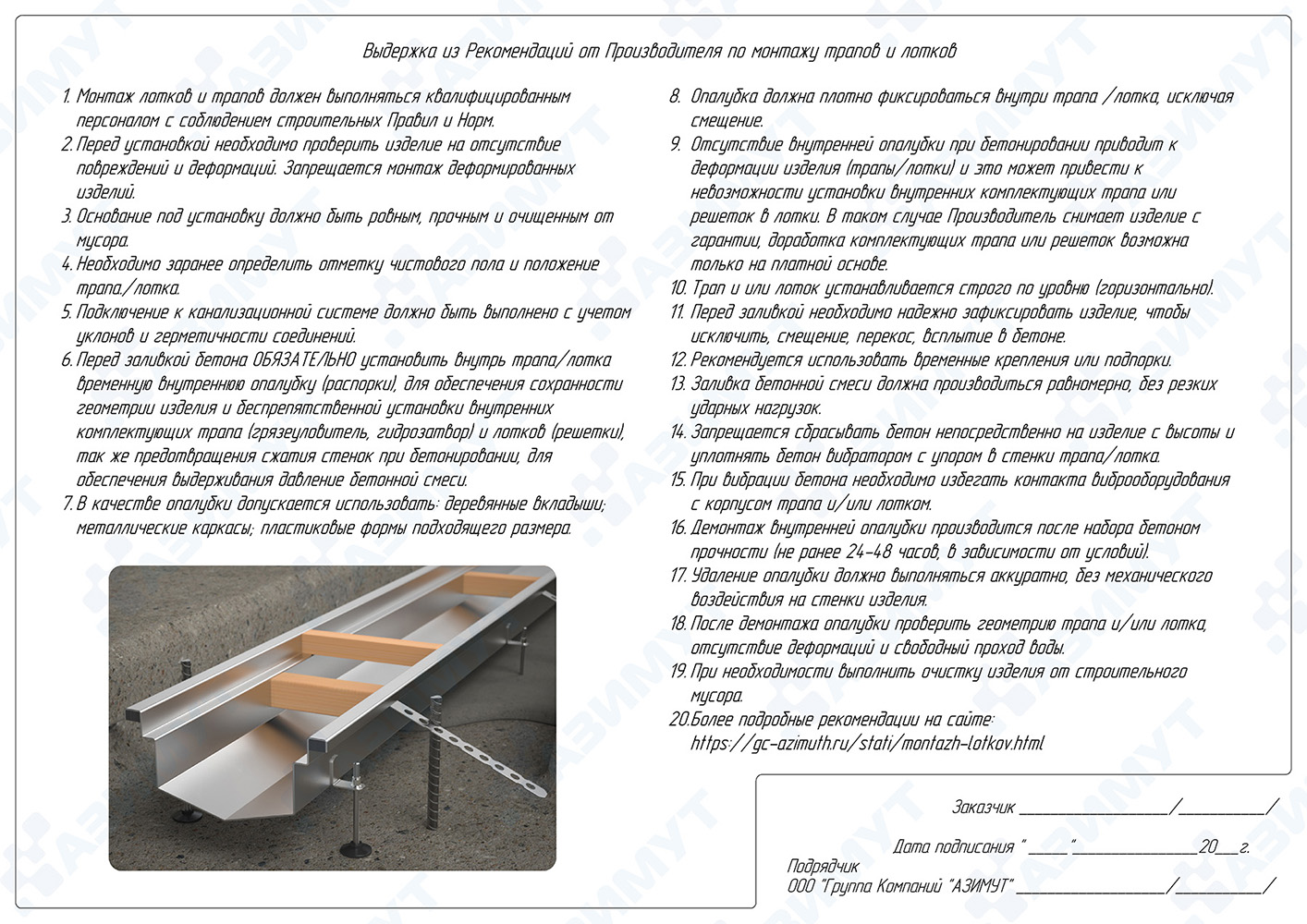

Выдержка из Рекомендации от Производителя по монтажу трапов и лотков

Выдержка из Рекомендации от Производителя по монтажу трапов и лотков

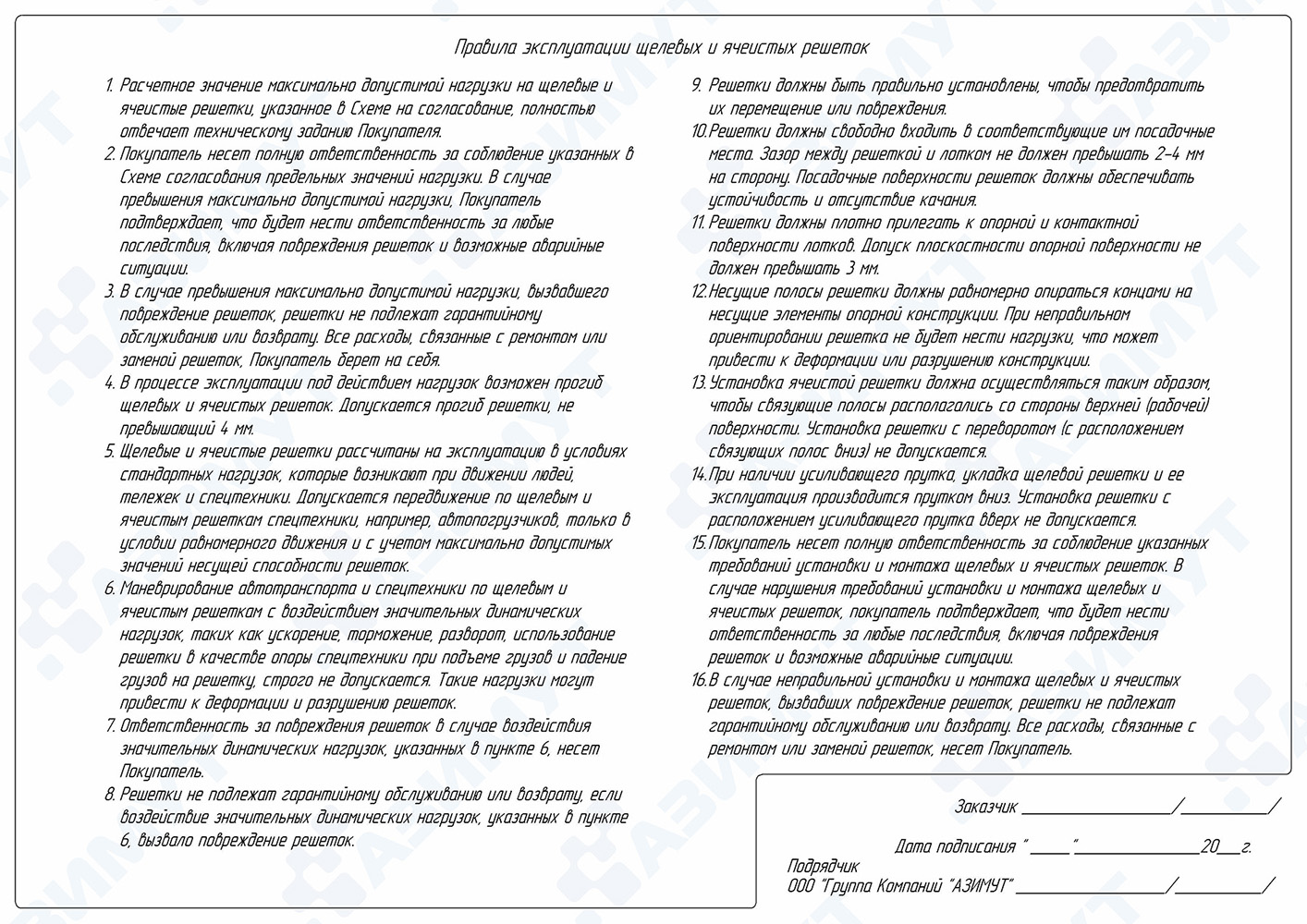

Правила эксплуатации щелевых и ячеистых решеток

Правила эксплуатации щелевых и ячеистых решеток

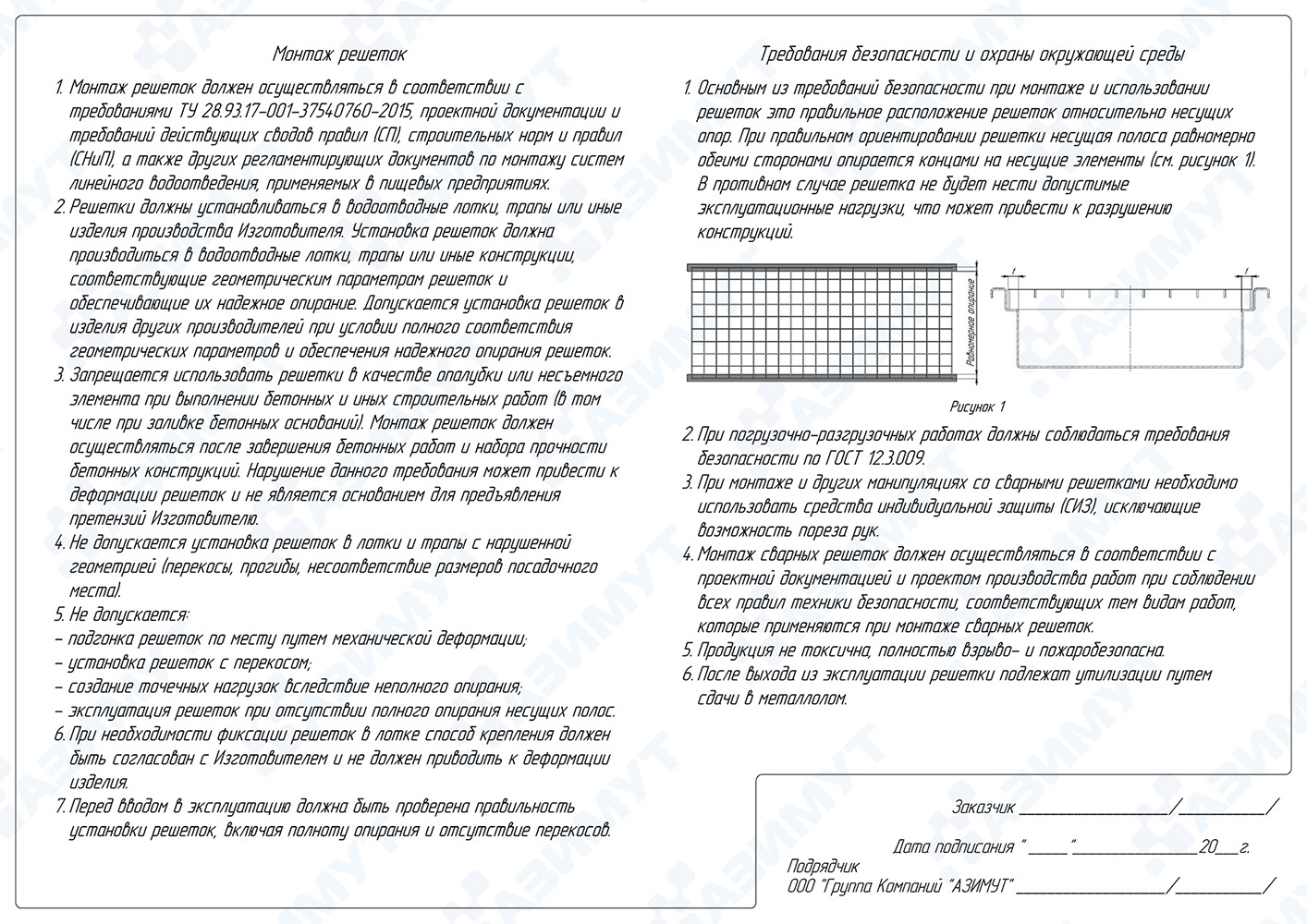

Монтаж решеток

Монтаж решеток

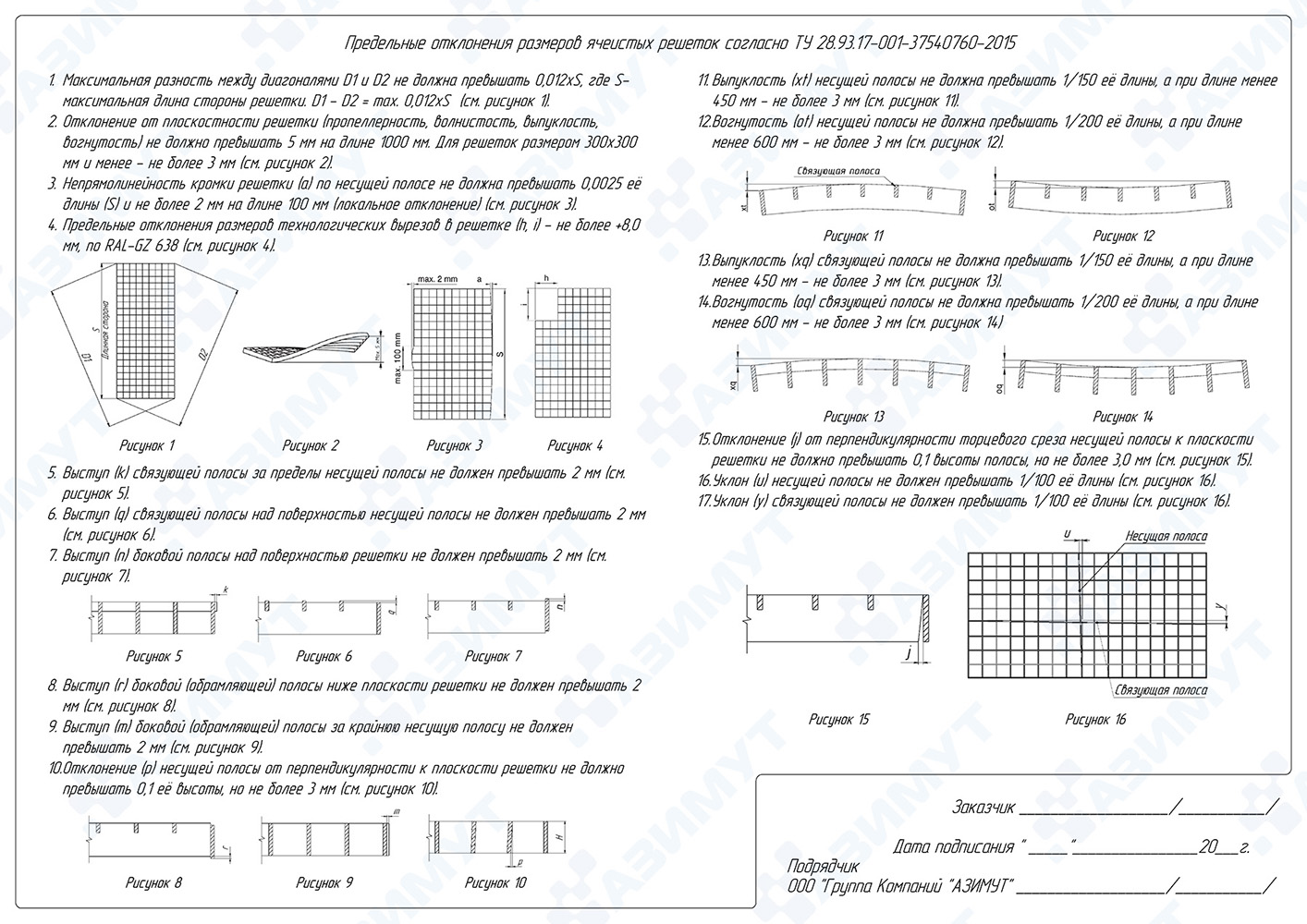

Предельные отклонения размеров ячеистых решеток
согласно ТУ 28.93.17-001-37540760-2015

Предельные отклонения размеров ячеистых решеток согласно ТУ 28.93.17-001-37540760-2015
